- 區域位置| 台中市 / 北屯區
- 坪數範圍| 47、52坪
- 樓層規劃| 20F/B3F
- 室內格局| 3房

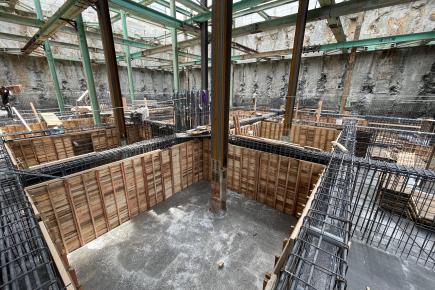

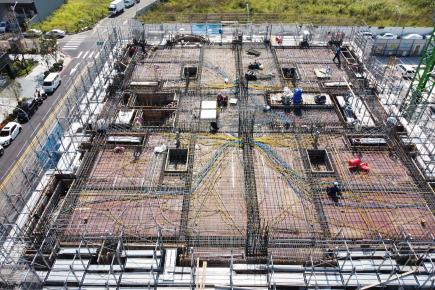

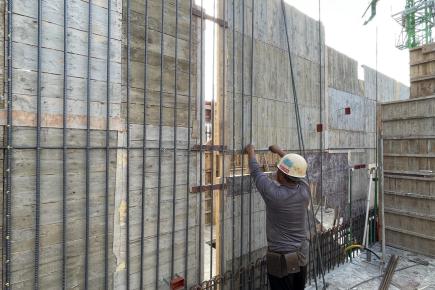

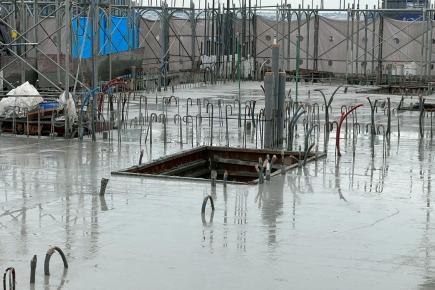

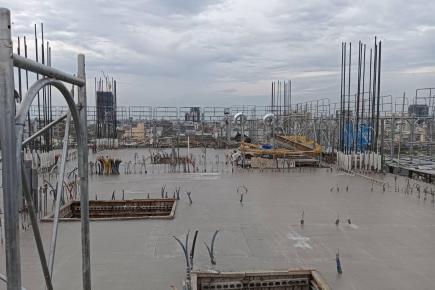

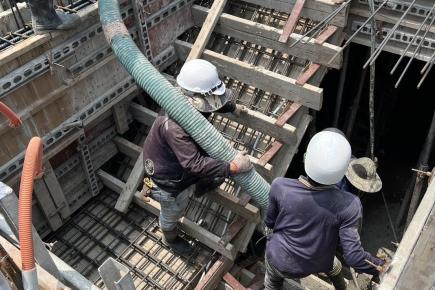

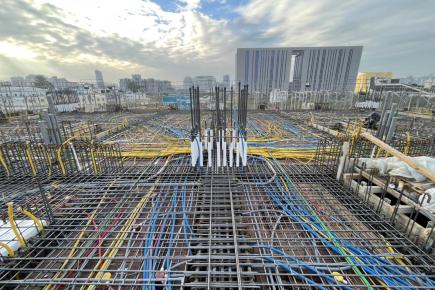

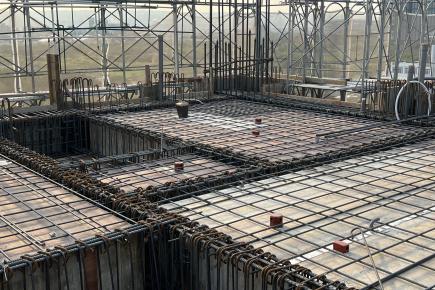

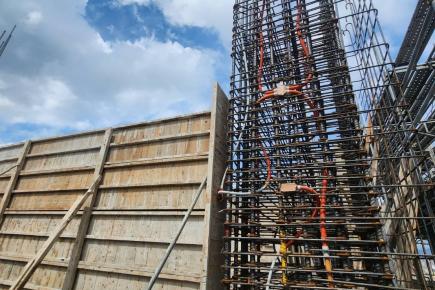

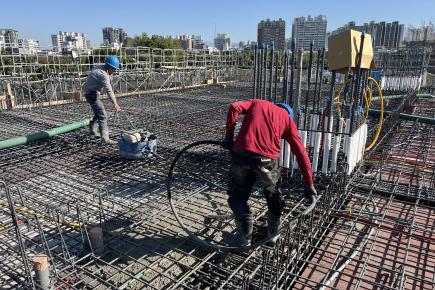

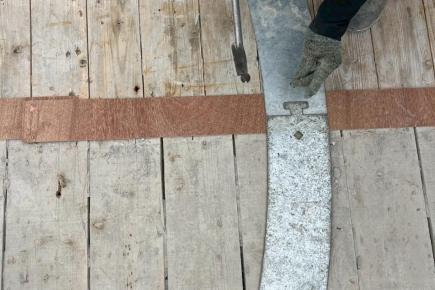

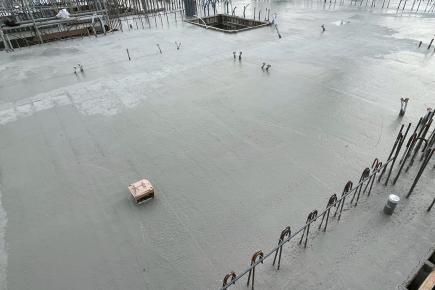

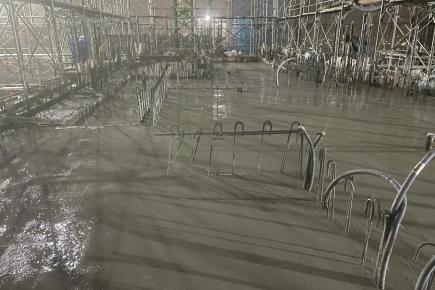

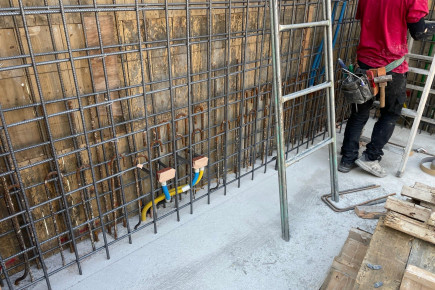

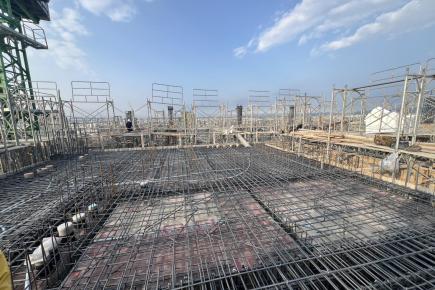

工程進度

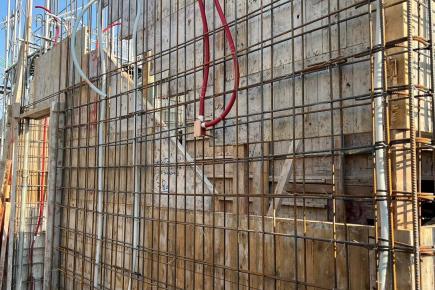

202512/22

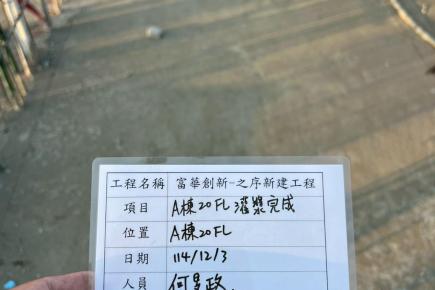

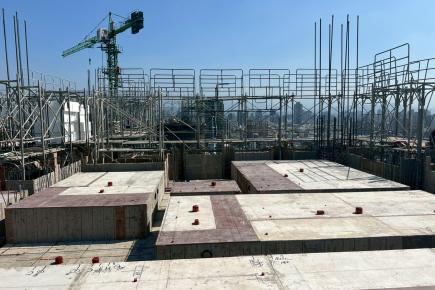

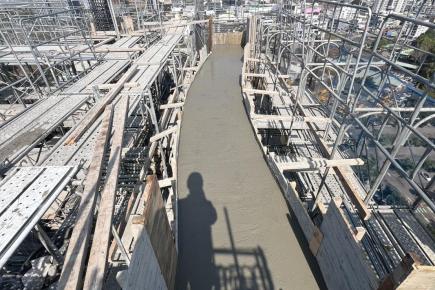

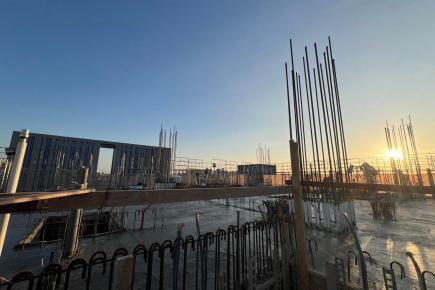

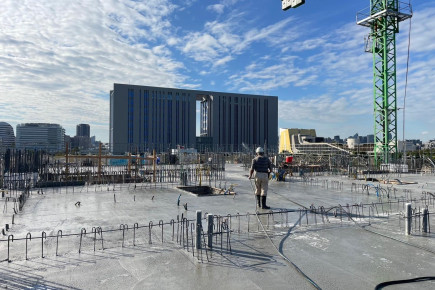

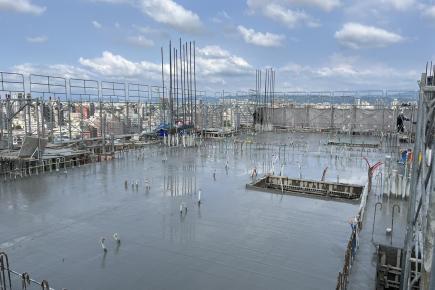

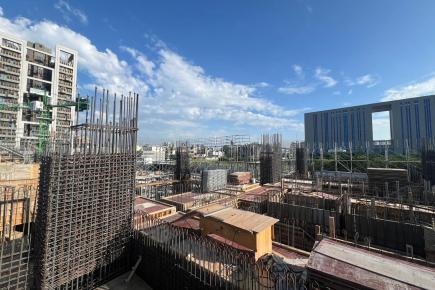

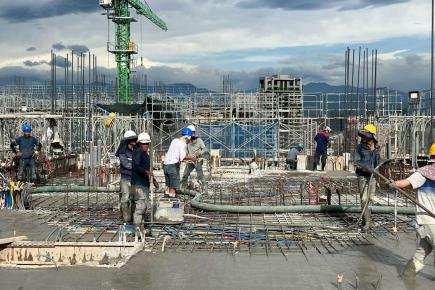

之序A棟R1FL澆置完成
202512/22
之序上樑典禮
202512/18
之序B棟R1FL澆置完成
202512/10

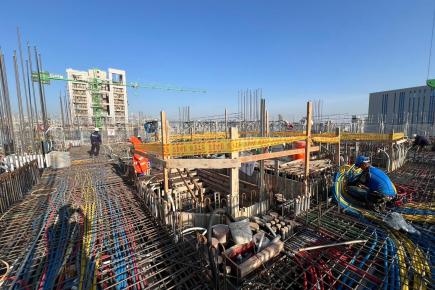

之序20F鋼筋模板施作
202512/03

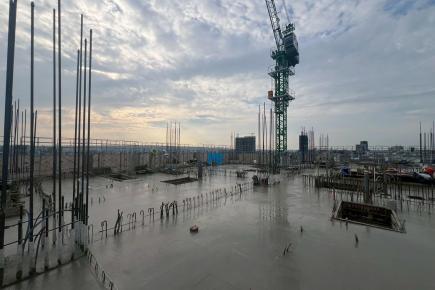

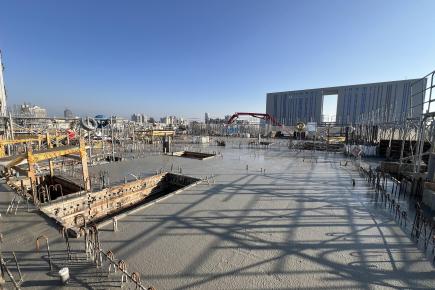

之序A棟20FL澆置完成
202511/27
之序B棟20FL澆置完成
202511/20

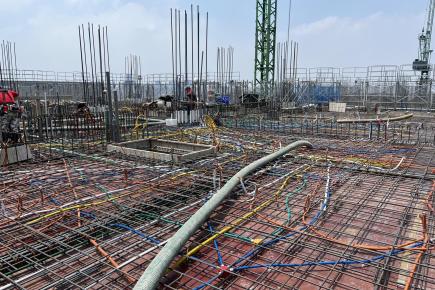

之序19F鋼筋模板施作
202511/14
之序A棟19FL澆置完成
202511/03
之序B棟19FL澆置完成
202510/31
之序18F鋼筋模板施作
202510/29
之序A棟18FL澆置完成
202510/17
之序B棟18FL澆置完成
202510/15
之序17F鋼筋模板施作
202510/10
之序A棟17FL澆置完成
202509/29
之序B棟17FL澆置完成
202509/25
之序16F鋼筋模板施作
202509/22
之序A棟16FL澆置完成
202509/11
之序B棟16FL澆置完成
202509/07
之序15F鋼筋模板施作
202509/04
之序A棟15FL澆置完成
202508/23
之序B棟15FL澆置完成
202508/22
之序14F鋼筋模板施作
202508/18
之序A棟14FL澆置完成
202508/02
之序B棟14FL澆置完成
202507/28
之序13F鋼筋模板施作
202507/25
之序A棟13FL澆置完成
202507/09
之序B棟13FL澆置完成
202507/05
之序12F鋼筋模板施作
202507/03
之序A棟12FL澆置完成
202506/19
之序B棟12FL澆置完成
202506/14
之序11F鋼筋模板施作
202506/10
之序A棟11FL澆置完成
202505/27
之序B棟11FL澆置完成
202505/25
之序10F鋼筋模板施作
202505/22
之序A棟10FL澆置完成
202505/07
之序B棟10FL澆置完成
202505/06
之序9F鋼筋模板施作
202505/01
之序A棟9FL澆置完成
202504/17
之序B棟9FL澆置完成
202504/16
之序8F鋼筋模板施作
202504/12
之序A棟8FL澆置完成
202503/27
之序B棟8FL澆置完成
202503/24
之序7F鋼筋模板施作
202503/21
之序A棟7FL澆置完成
202503/08
之序B棟7FL澆置完成
202503/05
之序6F鋼筋模板施作
202503/01
之序A棟6FL澆置完成
202502/19
之序B棟6FL澆置完成
202502/12
之序5F鋼筋模板施作
202502/07
之序A棟5FL澆置完成
202501/21
之序B棟5FL澆置完成
202501/10
之序4F鋼筋模板施作
202501/06
之序A棟4FL澆置完成
202412/30
之序B棟4FL澆置完成
202412/21
之序3F鋼筋模板施作
202412/17
之序A棟3FL澆置完成
202412/11
之序B棟3FL澆置完成
202411/29
之序2F鋼筋模板施作
202411/25

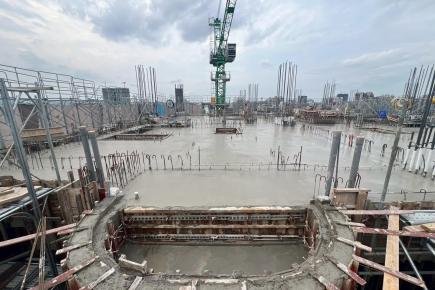

之序2FL澆置完成
202411/25

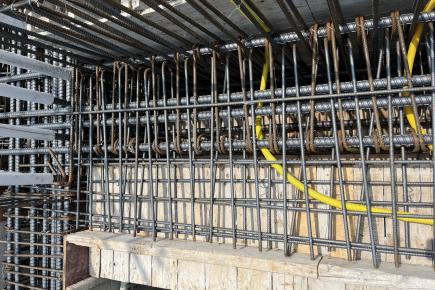

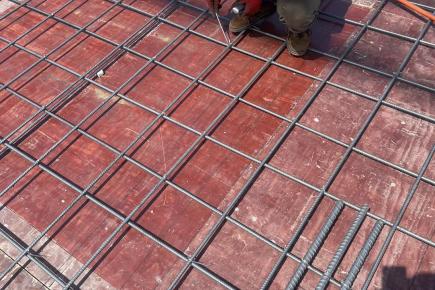

之序1FL鋼筋模板施作
202410/07

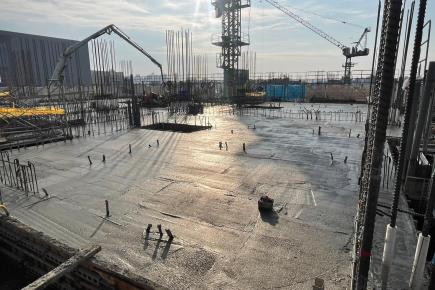

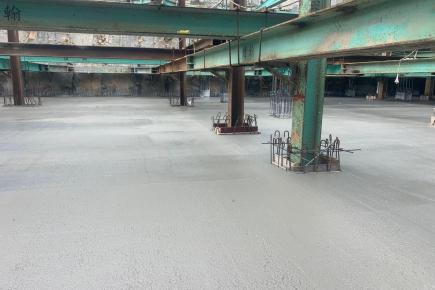

之序1FL澆置完成
202410/07

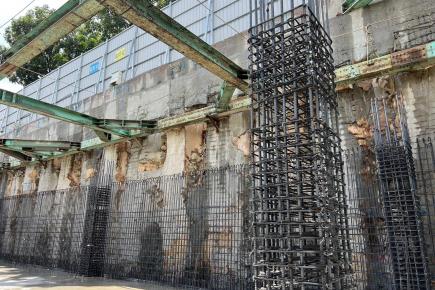

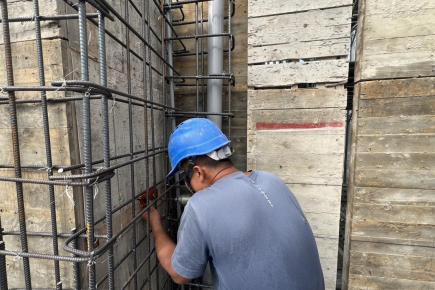

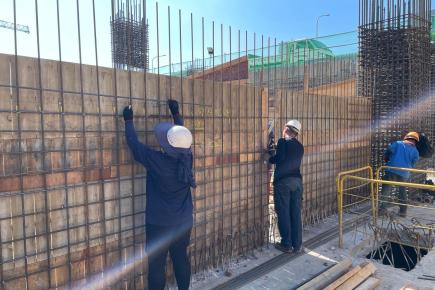

之序B1FL鋼筋模板施作
202407/31

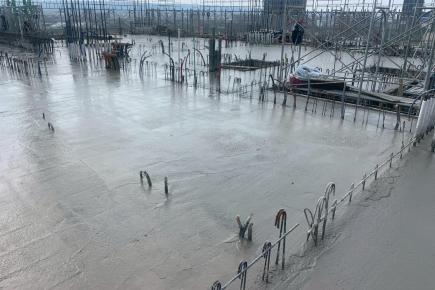

之序B1FL版澆置
202407/31

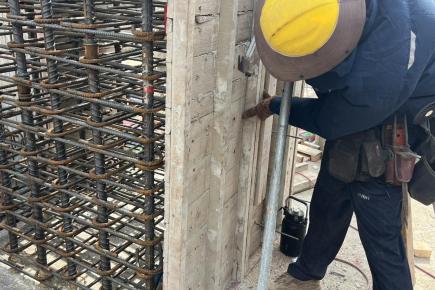

之序B2F鋼筋模板施作
202406/28

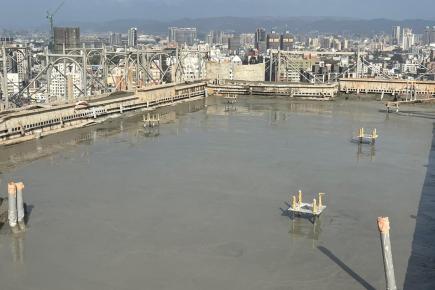

之序B2FL澆置完成
202406/26
之序B3F鋼筋綁紮完成
202406/05
之序B3FL澆置完成
202405/20
之序地樑模板組立
202405/16

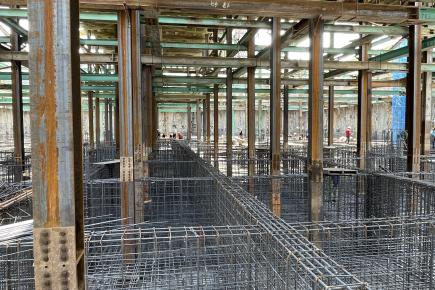

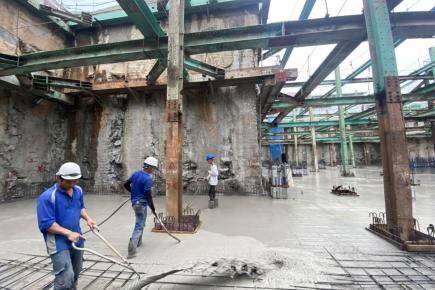

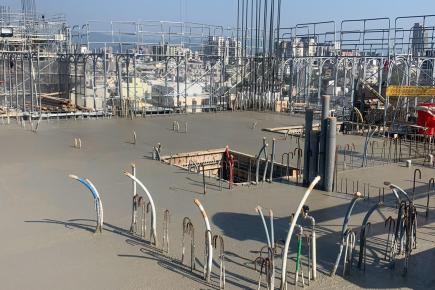

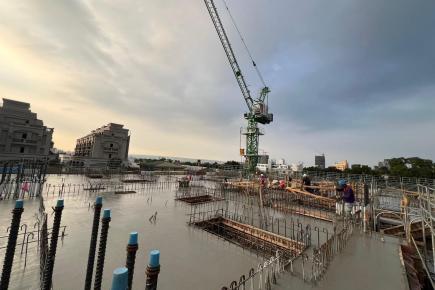

之序大底灌漿
202405/12
之序基礎鋼筋綁紮
202405/03

之序PC澆置完成
202403/31

之序安全支撐工程完工
202403/22
之序安全支撐工程
202403/17

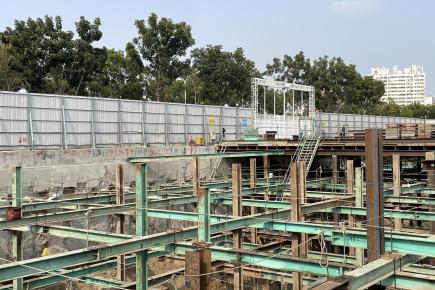

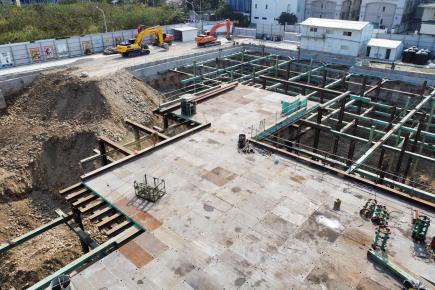

之序構臺施作
202401/27
之序擋土柱工程
202401/14

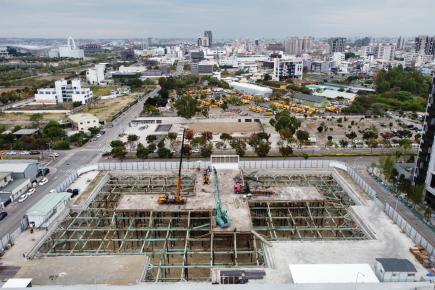

之序土方開挖

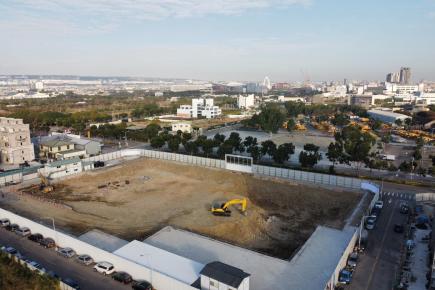

202312/12
之序開工動土大典
工程進度
施工品質透明化,隨時掌握工程進度
